新基发展康平县生活垃圾焚烧发电项目“换新”迎冬
发布时间:2025-11-05 22:11
  |
阅读量:

为筑牢冬季安全生产防线,保障生活垃圾焚烧发电设备稳定运行,11月1日12时,新基发展所属康平县生活垃圾焚烧发电项目顺利完成冬季常规性检修,全面恢复运行。此次检修历时8天高效完成,为项目冬季安全稳定运营奠定坚实基础。


精密筹备筑牢检修根基

检修工作启动前,康平项目生产技术部提前谋划,制定了详尽的检修方案,组织专业团队对锅炉、汽轮机等核心设备开展全面评估与风险研判,明确检修重点与难点。项目公司领导班子高度重视,专题召开检修前动员协调会,细化责任分工,确保人员、物资、技术等资源调配到位,为检修工作“开好头、起好步”。

24小时奋战保障进度质量

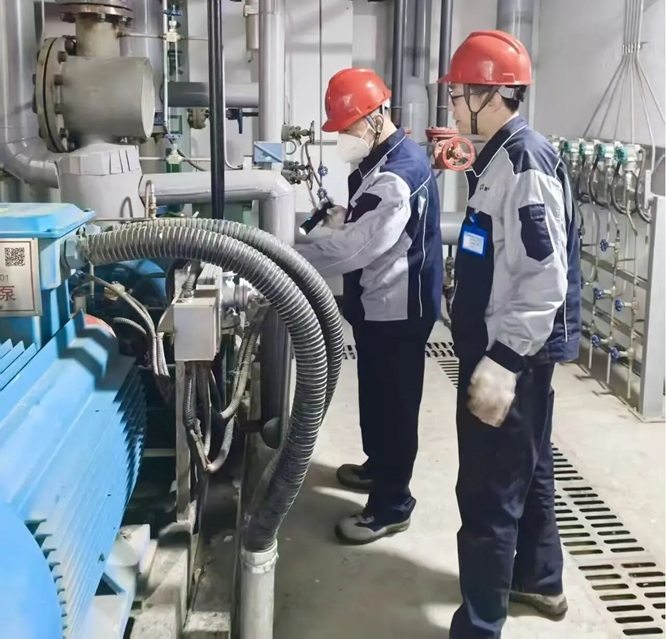

本次检修面临“时间紧、任务重、作业量大”的挑战。检修期间,工作人员严格遵循操作规程,实行24小时轮班制,坚守锅炉、汽轮机、发电机等关键设备检修现场。面对复杂作业环境,团队逐项排查设备隐患,细致开展检查、维护与保养工作,做到“隐患早发现、早处理”,全力推动每台设备恢复至最佳运行状态。同时,项目强化现场安全管控,公司董事长杨中阁亲自带队深入检修一线督查安全工作,全程实现“零安全事故”。

机器人清焦破解检修难题

本次检修的核心难点集中在炉膛水冷壁清焦与二烟道水冷壁隔墙清焦工作。针对炉膛内结焦严重的问题,项目团队联合检维单位创新引入“机器人清焦新技术”,采用“人工+机械”协同作业模式。该技术不仅实现了清焦作业的精准化、高效化,大幅缩短工期并提升清焦彻底性,更有效规避了传统人工清焦的安全风险与效率瓶颈,为设备长周期稳定运行提供了技术支撑。

115项任务圆满完成

经过连续奋战,项目团队高效完成全部115项检修任务,累计清理锅炉积灰65吨、铲除焦块120吨,成功修复3处管道变形磨损点。检修后,机组运行参数得到优化,整体运行效率显著提升,为冬季生活垃圾无害化处理、资源化利用提供了可靠保障。

未来,康平项目将持续秉持“严谨务实、创新赋能”的理念,优化设备运行管理策略,严格落实安全保障措施,进一步提升运营效率,为区域环境保护与可持续发展贡献更多力量。
